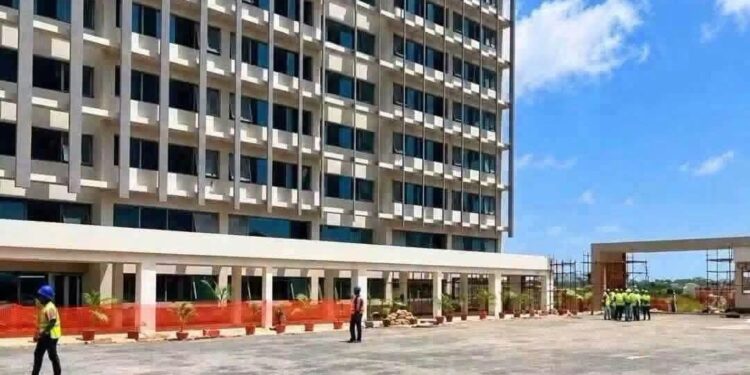

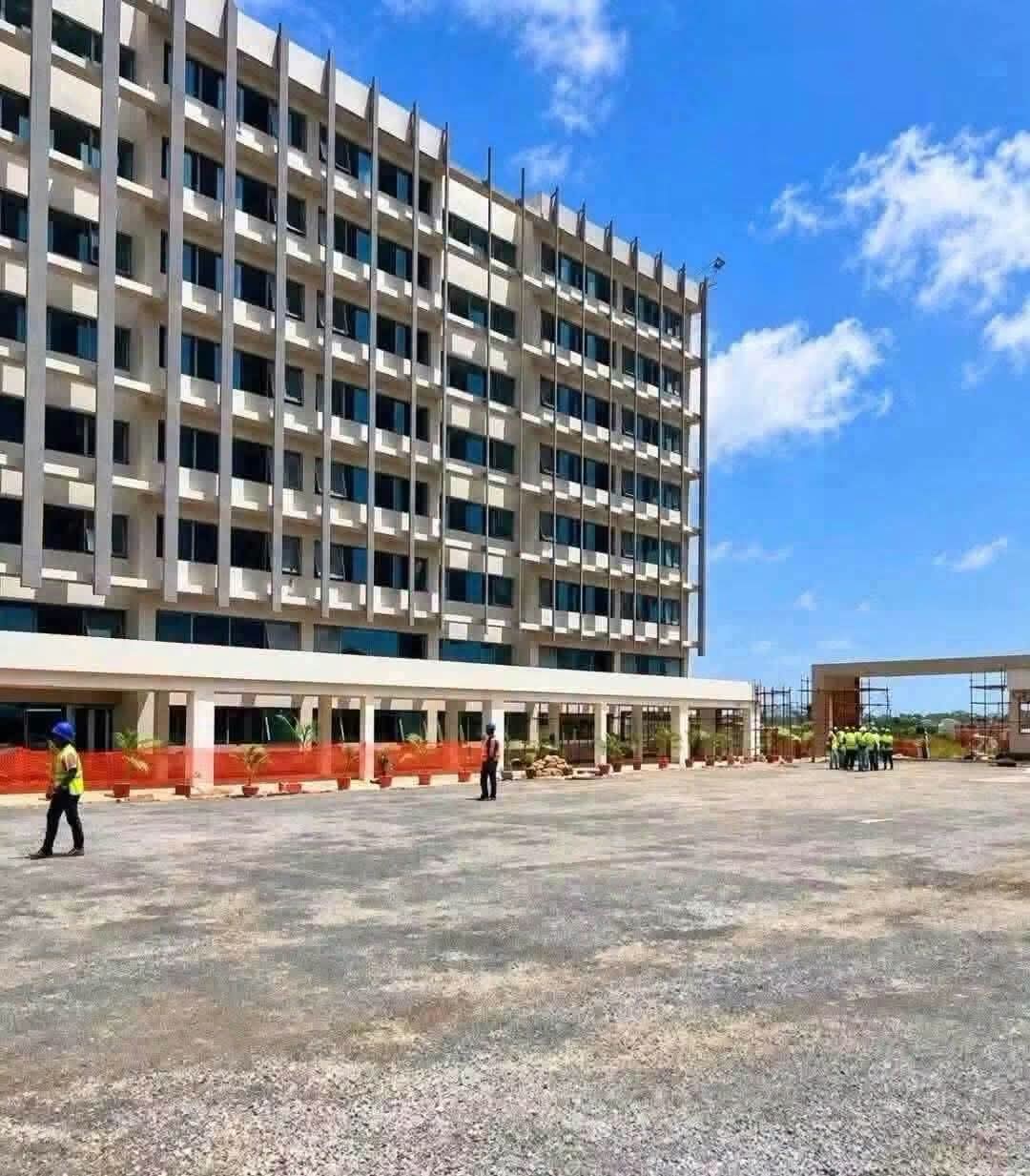

Une réunion de coordination s’est tenue ce jeudi 15 octobre 2026, au siège di Ministère de l’Urbanisme, de l’Habitat et de l’Aménagement du Territoire (MUHAT), pour dit-on, lever les blocages qui retardent l’achèvement des voies d’accès.
Conformément aux directives du chef de l’État, qui a fixé l’inauguration de la Cité administrative de Koloma avant la fin de l’année 2026.

Présidée par le ministre Mohamed Lamine Sy Savané, en présence du ministre chargé de l’Énergie, la rencontre a réuni EDG, la SEG, l’ARTP, la SOGEB, l’ACGP et l’entreprise GUICOPRES, chargée des travaux de voirie.
Le ministre a rappelé le caractère prioritaire du projet et exhorté les sociétés concessionnaires à résoudre rapidement les conflits entre les réseaux existants (eau, électricité, fibre optique) et les nouvelles voies. Il a aussi insisté pour que les arbitrages techniques soient dissociés des questions de financement.
Cinq mesures ont été retenues :
Plans de récolement : transmission immédiate par EDG, SEG, ARTP et SOGEB.
Vérifications conjointes : inspections sur le terrain avec l’ACGP pour identifier les interférences.
Coûts : devis détaillés des concessionnaires à remettre à l’ACGP.
Emprises stratégiques : priorité à celles liées aux voies indispensables à l’inauguration.
Coordination durable : proposition d’un « Guichet unique de coordination » des concessionnaires.
La coordination engagée couvre l’ensemble du site de Koloma, afin d’éviter les interventions répétitives et de garantir une bonne utilisation des deniers publics. Le MUHAT réaffirme sa volonté de livrer dans les délais une Cité administrative moderne et accessible.
Bhoye Diallo
